甘孜州稻城35千伏桑堆变电站加紧施工建设

28.11.2013  23:26
内容摘要: 28日上午,四川稻城县35千伏桑堆变电站施工现场一片忙碌,一群来自国网泸州供电公司北辰电力公司的员工,正加紧变电站作最后的电气设备安装调试。

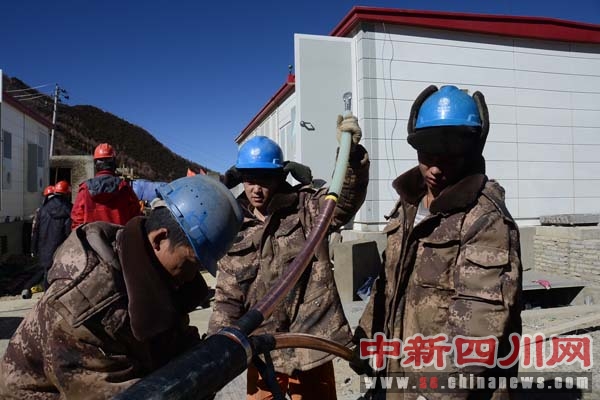

电力工人正在加紧变电站施工建设。

  中新四川网11月28日电(张跃)28日上午,四川稻城县35千伏桑堆变电站施工现场一片忙碌,一群来自国网泸州供电公司北辰电力公司的员工,正加紧变电站作最后的电气设备安装调试。
  据了解,桑堆变电站及相关35千伏线路工程是四川藏区首批无电地区改造建设项目,也是四川电力公司“电力天路”建设的重点工程和抢建工程。桑堆变电站10月8日正式开工土建部分,11月15日进入电气安装。建设者们克服高原反应和严寒考验,加班加点,克服困难,想方设法加快工程进度。
  据悉,按照要求,35千伏桑堆变电站将在11月30日前完成,具备带电条件。12月底前变电站投运,为桑堆、邓坡两乡无电区域藏区群众送去光明,并成为稻城亚丁机场第二电源。“现场安装调试已进入尾声,本月底将按要求完工。”北辰电力公司副总经理张健说。(完)
